Retacado con ladrillo cerámico macizo y mortero expansivo, en recalce de cimentación.
CZX040 Retacado con ladrillo cerámico macizo y mortero expansivo, en recalce de cimentación.
Retacado con ladrillo cerámico macizo colocado con mortero expansivo, sin retracción, de alta resistencia inicial, mediante la colocación de las piezas a rompejuntas hasta rellenar el espacio resultante entre la fundación existente y la nueva fundación, tras finalizar la fase de vaciado durante los trabajos de recalce de fundación, realizados por bataches, en fases sucesivas.

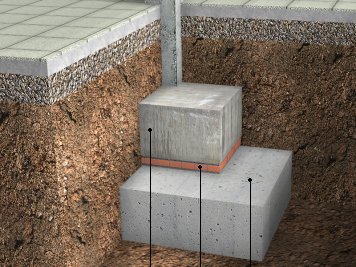

1:
Fundación existente.
2:
Retacado con ladrillo macizo y mortero expansivo.
3:
Recalce (no incluido en este precio).

Código

Unidad

Descripción

Cantidad

Precio

unitario

Importe

1



Materiales



mt09rec020

kg

Mortero fluido a base de cemento, ligeramente expansivo (3% del volumen), para espesores comprendidos entre 10 y 30 mm, con 95 MPa de resistencia a flexotracción y 10 MPa de resistencia a compresión a 28 días, para retacados en recalces de fundación.

531,000

368,74

195.800,94

mt04lma010b

Ud

Ladrillo cerámico macizo de elaboración mecánica, para revestir, 25x12x5 cm, densidad 2300 kg/m³.

502,959

332,65

167.309,31



Subtotal materiales:

363.110,25

2



Mano de obra



mo020

h

Maestro 1ª construcción.

14,189

8.324,16

118.111,51

mo113

h

Jornal construcción.

5,743

5.995,15

34.430,15



Subtotal mano de obra:

152.541,66

3



Herramientas




%

Herramientas

2,000

515.651,91

10.313,04

Coste de mantenimiento decenal: $ 10.519,30 en los primeros 10 años.

Costos directos (1+2+3):

525.964,95


ÍTEM CZX040: RETACADO CON LADRILLO CERÁMICO MACIZO Y MORTERO EXPANSIVO, EN RECALCE DE FUNDACIÓN.


CARACTERÍSTICAS TÉCNICAS

Retacado con ladrillo cerámico macizo colocado con mortero expansivo, sin retracción, de alta resistencia inicial, mediante la colocación de las piezas a rompejuntas hasta rellenar el espacio resultante entre la fundación existente y la nueva fundación, tras finalizar la fase de vaciado durante los trabajos de recalce de fundación, realizados por bataches, en fases sucesivas.



CRITERIO DE CUBICACIÓN EN PROYECTO

Volumen medido según documentación gráfica de Proyecto.



CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS ÍTEMS


AMBIENTALES.

Se suspenderán los trabajos cuando llueva con intensidad, nieve, exista viento excesivo, una temperatura ambiente superior a 40°C o inferior a 5°C.



FASES DE EJECUCIÓN.

Limpieza de la cara superior del recalce de la fundación. Humectación de las superficies. Tendido de la capa de mortero y colocación de los ladrillos cerámicos. Retirada de escombros. Limpieza del elemento. Carga de escombros sobre camión o contenedor.



CRITERIO DE CUBICACIÓN EN OBRA Y CONDICIONES DE ABONO

Se medirá el volumen realmente ejecutado según especificaciones de Proyecto.
