Retacado con mortero expansivo, en recalce de cimentación.
CZX030 Retacado con mortero expansivo, en recalce de cimentación.
Retacado mediante inyección de mortero expansivo, sin retracción, de alta resistencia inicial, hasta colmatar el espacio resultante entre la fundación existente y la nueva fundación, así como las oquedades que pudieran quedar tras finalizar la fase de vaciado durante los trabajos de recalce de cimiento, realizados por bataches en fases sucesivas. Incluso pasta de yeso y masilla para el sellado del espacio entre la fundación y el recalce.

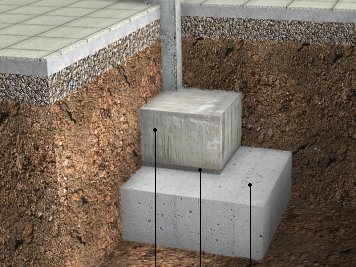

1:
Fundación existente.
2:
Retacado con mortero expansivo.
3:
Recalce (no incluido en este precio).

Código

Unidad

Descripción

Cantidad

Precio

unitario

Importe

1



Materiales



mt09rec020

kg

Mortero fluido a base de cemento, ligeramente expansivo (3% del volumen), para espesores comprendidos entre 10 y 30 mm, con 95 MPa de resistencia a flexotracción y 10 MPa de resistencia a compresión a 28 días, para retacados en recalces de fundación.

2.020,000

368,74

744.854,80

mt09pye010b

Pasta de yeso de construcción B1.

0,030

89.766,82

2.693,00

mt09rec030

kg

Masilla de sellado, de resina epoxi.

2,000

5.875,65

11.751,30



Subtotal materiales:

759.299,10

2



Maquinaria



mq06eim010

h

Equipo de inyección manual de morteros fluidos y resinas.

2,550

1.131,22

2.884,61

mq06eim020

Ud

Boquilla de inyección para equipo de inyección manual de morteros fluidos y resinas.

10,000

337,89

3.378,90



Subtotal maquinaria:

6.263,51

3



Mano de obra



mo042

h

Maestro 1ª estructurista.

2,973

8.662,69

25.754,18

mo089

h

Ayudante de estructurista.

1,486

6.471,18

9.616,17



Subtotal mano de obra:

35.370,35

4



Herramientas




%

Herramientas

2,000

800.932,96

16.018,66

Coste de mantenimiento decenal: $ 16.339,03 en los primeros 10 años.

Costos directos (1+2+3+4):

816.951,62


ÍTEM CZX030: RETACADO CON MORTERO EXPANSIVO, EN RECALCE DE FUNDACIÓN.


CARACTERÍSTICAS TÉCNICAS

Retacado mediante inyección de mortero expansivo, sin retracción, de alta resistencia inicial, hasta colmatar el espacio resultante entre la fundación existente y la nueva fundación, así como las oquedades que pudieran quedar tras finalizar la fase de vaciado durante los trabajos de recalce de cimiento, realizados por bataches en fases sucesivas. Incluso pasta de yeso y masilla para el sellado del espacio entre la fundación y el recalce.



CRITERIO DE CUBICACIÓN EN PROYECTO

Volumen medido según documentación gráfica de Proyecto.



CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS ÍTEMS


AMBIENTALES.

Se suspenderán los trabajos cuando llueva con intensidad, nieve, exista viento excesivo, una temperatura ambiente superior a 40°C o inferior a 5°C.



FASES DE EJECUCIÓN.

Limpieza de la cara superior del recalce de la fundación. Humectación de las superficies de contacto. Sellado del espacio entre fundación y recalce. Colocación de las boquillas de inyección. Inyección del mortero expansivo. Retirada del yeso y los escombros. Limpieza del elemento. Carga de escombros sobre camión o contenedor.



CRITERIO DE CUBICACIÓN EN OBRA Y CONDICIONES DE ABONO

Se medirá el volumen realmente ejecutado según especificaciones de Proyecto.
