cubierta plana no transitable, ventilada, autoprotegida, tipo convencional. Impermeabilización con láminas asfálticas, tipo bicapa. | ||
QEA012 | cubierta plana no transitable, ventilada, autoprotegida, tipo convencional. Impermeabilización con láminas asfálticas, tipo bicapa. | m² |
Azotea no transitable, ventilada, autoprotegida, tipo convencional, pendiente del 1% al 15%. FORMACIÓN DE PENDIENTES: tablero cerámico hueco machihembrado de 80x25x3,5 cm con capa de regularización de mortero de cemento, confeccionado en obra, dosificación 1:6, de 3 cm de espesor, acabado platachado, sobre tabiques aligerados de ladrillo cerámico hueco de 24x11,5x9 cm, recibido con mortero de cemento, confeccionado en obra, dosificación 1:6, dispuestos cada 80 cm y con 30 cm de altura media, rematados superiormente con maestras de mortero de cemento, confeccionado en obra, dosificación 1:6; AISLAMIENTO TÉRMICO: fieltro aislante de lana mineral; IMPERMEABILIZACIÓN: tipo bicapa, adherida, compuesta por membrana de betún modificado con elastómero SBS, de 2,5 mm de espesor, con armadura de fieltro de fibra de vidrio de 60 g/m², previa imprimación con emulsión asfáltica aniónica con cargas, y membrana de betún modificado con elastómero SBS, de 2,5 mm de espesor, con armadura de fieltro de poliéster reforzado y estabilizado de 160 g/m² adherida a la anterior con soplete, sin coincidir sus juntas. |
Precio |
|
Exportación |
Tipo de cubierta
Tipo de imprimación
Colocación de la imprimación
Separación entre tabiques aligerados (cm)
Altura media 'hm' (cm)
Ladrillo cerámico hueco
Dimensiones (cm)
Casa comercial
Espesor (mm)
Colocación
Material
Acabado
Capa superior
Masa superficial (kg/m²)
Armadura
Acabado
Espesor (mm)
Capa inferior
Masa superficial (kg/m²)
Armadura
Espesor (mm)
Imprimación
ÍTEM QEA012: AZOTEA NO TRANSITABLE, VENTILADA, AUTOPROTEGIDA, TIPO CONVENCIONAL. IMPRIMACIÓN CON MEMBRANAS ASFÁLTICAS, TIPO BICAPA.
CARACTERÍSTICAS TÉCNICAS

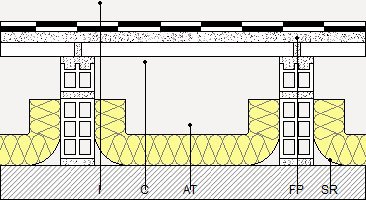

Azotea no transitable, ventilada, autoprotegida, tipo convencional, pendiente del 1% al 15%. FORMACIÓN DE PENDIENTES: tablero cerámico hueco machihembrado de 80x25x3,5 cm con capa de regularización de mortero de cemento, confeccionado en obra, dosificación 1:6, de 3 cm de espesor, acabado platachado, sobre tabiques aligerados de ladrillo cerámico hueco de 24x11,5x9 cm, recibido con mortero de cemento, confeccionado en obra, dosificación 1:6, dispuestos cada 80 cm y con 30 cm de altura media, rematados superiormente con maestras de mortero de cemento, confeccionado en obra, dosificación 1:6; AISLAMIENTO TÉRMICO: fieltro aislante de lana mineral; IMPERMEABILIZACIÓN: tipo bicapa, adherida, compuesta por membrana de betún modificado con elastómero SBS, de 2,5 mm de espesor, con armadura de fieltro de fibra de vidrio de 60 g/m², previa imprimación con emulsión asfáltica aniónica con cargas, y membrana de betún modificado con elastómero SBS, de 2,5 mm de espesor, con armadura de fieltro de poliéster reforzado y estabilizado de 160 g/m² adherida a la anterior con soplete, sin coincidir sus juntas.
CRITERIO DE CUBICACIÓN EN PROYECTO
Superficie medida en proyección horizontal, según documentación gráfica de Proyecto, desde las caras interiores de los antepechos o petos perimetrales que la limitan.
CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS ÍTEMS
DEL SOPORTE.
Se comprobará que la superficie de la base resistente es uniforme y plana, está limpia y carece de restos de obra. Se habrá resuelto con anterioridad su encuentro con el paso de instalaciones y con los huecos de ventilación y de salida de humos.
AMBIENTALES.
Se suspenderán los trabajos cuando llueva, nieve o la velocidad del viento sea superior a 50 km/h.
PROCESO DE EJECUCIÓN
FASES DE EJECUCIÓN.
Replanteo de los puntos singulares. Replanteo de las pendientes y trazado de limatesas, limahoyas y juntas. Formación de pendientes mediante encintado de limatesas, limahoyas y juntas con maestras de ladrillo. Relleno de juntas con poliestireno expandido. Ejecución de los tabiques aligerados. Revisión de la superficie base en la que se realiza la fijación del aislamiento de acuerdo con las exigencias de la técnica a emplear. Corte, ajuste y colocación del aislamiento. Ejecución del tablero cerámico machihembrado sobre los tabiques aligerados. Vaciado, extendido y regleado de la capa de mortero de regularización. Limpieza y preparación de la superficie. Colocación de la imprimación.
CONDICIONES DE TERMINACIÓN.
Serán básicas las condiciones de estanqueidad y libre dilatación.
CONSERVACIÓN Y MANTENIMIENTO.
Se protegerá la cubierta de cualquier acción mecánica no prevista en el cálculo, hasta que se proceda a la ejecución de su capa de protección, no recibiéndose ningún elemento que pueda perforar la imprimación.
CRITERIO DE CUBICACIÓN EN OBRA Y CONDICIONES DE ABONO
Se medirá, en proyección horizontal, la superficie realmente ejecutada según especificaciones de Proyecto, desde las caras interiores de los antepechos o petos perimetrales que la limitan.
CRITERIO DE VALORACIÓN ECONÓMICA
El precio no incluye la ejecución y el sellado de las juntas ni la ejecución de remates en los encuentros con paramentos y desagües.
