|
Enviar sugerencia | Exportación: |
QTY040 |
m² |
Formación de pendientes con tabiques aligerados, en cubierta inclinada. |
$ 12.472,73 |

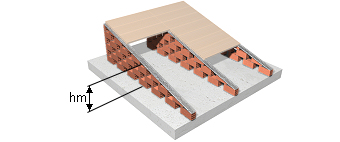

Formación de pendientes en cubierta inclinada, con tabiques aligerados de ladrillo cerámico hueco de 24x11,5x9 cm recibido con mortero de cemento, confeccionado en obra, dosificación 1:6, dispuestos cada 80 cm y con 100 cm de altura media, rematados superiormente con maestras de mortero de cemento, confeccionado en obra, dosificación 1:6. |
Código |
Unidad |
Descripción |
Cantidad |
Precio unitario |
Importe |
1 |
Materiales |
||||
mt04lvc010c |
Ud |
Ladrillo cerámico hueco doble, para revestir, 24x11,5x9 cm, densidad 780 kg/m³. |
33,000 |
78,67 |
2.596,11 |
mt08aaa010a |
m³ |
Agua. |
0,006 |
836,31 |
5,02 |
mt01arg005a |
t |
Arena de cantera, para mortero preparado en obra. |
0,017 |
11.003,26 |
187,06 |
mt08cem000e |
kg |
Cemento gris en sacos. |
2,579 |
91,10 |
234,95 |
mt13blw200 |
m² |
Papel kraft. |
0,124 |
136,11 |
16,88 |
Subtotal materiales: |
3.040,02 |
||||
2 |
Maquinaria |
||||
mq06hor010 |
h |
Concretera. |
0,008 |
913,82 |
7,31 |
Subtotal maquinaria: |
7,31 |
||||
3 |
Mano de obra |
||||
mo020 |
h |
Maestro 1ª construcción. |
0,919 |
5.466,67 |
5.023,87 |
mo077 |
h |
Ayudante construcción. |
1,023 |
4.063,51 |
4.156,97 |
Subtotal mano de obra: |
9.180,84 |
||||
4 |
Herramientas |
||||
% |
Herramientas |
2,000 |
12.228,17 |
244,56 |
|
Coste de mantenimiento decenal: $ 249,45 en los primeros 10 años. |
Costos directos (1+2+3+4): |
12.472,73 |
Pliego de condiciones
ÍTEM QTY040: FORMACIÓN DE PENDIENTES CON TABIQUES ALIGERADOS, EN CUBIERTA INCLINADA. CARACTERÍSTICAS TÉCNICAS Formación de pendientes en cubierta inclinada, con tabiques aligerados de ladrillo cerámico hueco de 24x11,5x9 cm recibido con mortero de cemento, confeccionado en obra, dosificación 1:6, dispuestos cada 80 cm y con 100 cm de altura media, rematados superiormente con maestras de mortero de cemento, confeccionado en obra, dosificación 1:6. Incluso parte proporcional de limpieza y preparación de la superficie soporte, replanteo de las pendientes y trazado de limatesas, limahoyas y juntas, resolución de encuentros del faldón con paramentos verticales y relleno de juntas con poliestireno expandido de 2 cm de espesor, huecos de ventilación, ejecución de los tabiques aligerados, remate con la maestra superior y cinta de papel. CRITERIO DE CUBICACIÓN EN PROYECTO Superficie de la cubierta medida en proyección horizontal, según documentación gráfica de Proyecto. CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS ÍTEMS DEL SOPORTE. Se comprobará que la superficie de la base resistente es uniforme y plana, está limpia y carece de restos de obra. AMBIENTALES. Se suspenderán los trabajos cuando llueva, nieve o la velocidad del viento sea superior a 50 km/h. FASES DE EJECUCIÓN. Limpieza y preparación de la superficie soporte. Replanteo de las pendientes y trazado de limatesas, limahoyas y juntas. Ejecución de los tabiques aligerados. Maestreado del remate de los tabiques aligerados para recibir el tablero. Colocación de las cintas de papel sobre los tabiques aligerados. CRITERIO DE CUBICACIÓN EN OBRA Y CONDICIONES DE ABONO Se medirá, en proyección horizontal, la superficie realmente ejecutada según especificaciones de Proyecto. |
Espere, por favor
Ejecutando proceso...
