m² |

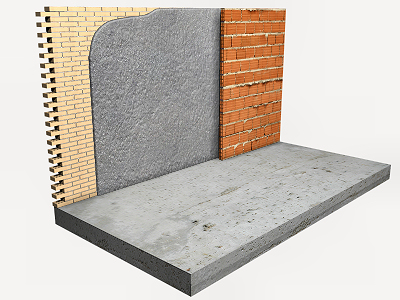

Afinado de cemento en el trasdós de la hoja exterior de fachada con cámara de aire. |
$ 2.388,14 |
||
Afinado de cemento, a buena vista, aplicado sobre un paramento vertical interior, en el trasdós de la hoja exterior de fachada con cámara de aire, hasta 3 m de altura, acabado superficial rugoso, con mortero de cemento M-5. |
Descompuesto |
Ud |
Descomposición |
Rend. |
Precio unitario |
Precio partida |
mt09mor010c |
m³ |
Mortero de cemento CEM II/B-P 32,5 N tipo M-5, confeccionado en obra con 250 kg/m³ de cemento y una proporción en volumen 1/6. |
0,010 |
79.749,67 |
797,50 |
mo019 |
h |
Maestro 1ª construcción. |
0,260 |
4.244,76 |
1.103,64 |
mo111 |
h |
Jornal construcción. |
0,130 |
2.861,42 |
371,98 |
% |
Medios auxiliares |
2,000 |
2.273,12 |
45,46 |
|
% |
Costes indirectos |
3,000 |
2.318,58 |
69,56 |
|
Coste de mantenimiento decenal: $ 405,98 en los primeros 10 años. |
Total: |
2.388,14 |
Pliego de condiciones
UNIDAD DE OBRA RPE011: AFINADO DE CEMENTO EN EL TRASDÓS DE LA HOJA EXTERIOR DE FACHADA CON CÁMARA DE AIRE. CARACTERÍSTICAS TÉCNICAS Formación de revestimiento continuo de mortero de cemento M-5, a buena vista, de 10 mm de espesor, aplicado sobre un paramento vertical interior, en el trasdós de la hoja exterior de fachada con cámara de aire, hasta 3 m de altura, acabado superficial rugoso. Incluso parte proporcional de preparación de la superficie soporte, formación de juntas, rincones, maestras con separación entre ellas no superior a tres metros, remates en los encuentros con paramentos, revestimientos u otros elementos recibidos en su superficie. CRITERIO DE MEDICIÓN EN PROYECTO Superficie medida según documentación gráfica de Proyecto, sin deducir huecos menores de 4 m² y deduciendo, en los huecos de superficie mayor de 4 m², el exceso sobre los 4 m². CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS UNIDADES DE OBRA DEL SOPORTE. Se comprobará que la superficie soporte es dura, está limpia y libre de desperfectos, tiene la porosidad y planeidad adecuadas, es rugosa y estable, y está seca. Se comprobará que están recibidos los elementos fijos, tales como marcos y premarcos de puertas y ventanas, y está concluida la cubierta del edificio. PROCESO DE EJECUCIÓN FASES DE EJECUCIÓN. Despiece de paños de trabajo. Realización de maestras. Aplicación del mortero. Realización de juntas y encuentros. Acabado superficial. Curado del mortero. CONDICIONES DE TERMINACIÓN. Quedará plano y tendrá una perfecta adherencia al soporte. CONSERVACIÓN Y MANTENIMIENTO. Se protegerá el revestimiento recién ejecutado. CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO Se medirá la superficie realmente ejecutada según especificaciones de Proyecto, deduciendo, en los huecos de superficie mayor de 4 m², el exceso sobre los 4 m². |
