CNE010 |
m³ |

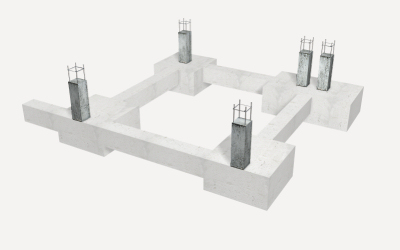

Enano de fundación. |
$ 127.422,95 |
||
Enano de fundación de hormigón armado, realizado con hormigón H20 (20) 20/6, no expuesto a ciclos hielo-deshielo, exposición a sulfatos despreciable, sin requerimiento de permeabilidad, no expuesto a ambientes salinos, docilidad blanda, preparado en obra, con cemento grado normal, y vaciado con medios manuales, y acero A63-42H, cuantía 95 kg/m³, sin incluir colocación de moldaje. |
Código |
Unidad |
Descripción |
Cantidad |
Precio unitario |
Importe |
1 |
Materiales |
||||
mt07aco020b |
Ud |
Separador homologado para pilares. |
12,000 |
30,95 |
371,40 |
mt07aco100a |
kg |
Acero en barras con resaltes, A63-42H, diámetros varios, según NCh204.Of77. |
99,750 |
563,29 |
56.188,18 |
mt08var050 |
kg |
Alambre galvanizado para atar, de 1,30 mm de diámetro. |
0,950 |
611,23 |
580,67 |
mt08aaa010a |
m³ |
Agua. |
0,179 |
833,48 |
149,19 |
mt01arg000e |
m³ |
Arena cribada. |
0,476 |
10.012,68 |
4.766,04 |
mt01arg001em |
m³ |
Árido grueso homogeneizado de tamaño máximo 20 mm. |
0,820 |
16.372,08 |
13.425,11 |
mt08cem000e |
kg |
Cemento gris en sacos. |
304,500 |
90,80 |
27.648,60 |
Subtotal materiales: |
103.129,19 |
||||
2 |
Maquinaria |
||||
mq06hor010 |
h |
Concretera. |
0,632 |
907,36 |
573,45 |
Subtotal maquinaria: |
573,45 |
||||
3 |
Mano de obra |
||||
mo043 |
h |
Maestro 1ª enfierrador. |
1,014 |
5.063,89 |
5.134,78 |
mo090 |
h |
Ayudante enfierrador. |
1,267 |
3.729,87 |
4.725,75 |
mo113 |
h |
Jornal construcción. |
1,167 |
3.416,20 |
3.986,71 |
mo112 |
h |
Jornal especializado de construcción. |
1,223 |
3.487,02 |
4.264,63 |
mo045 |
h |
Maestro 1ª concretero. |
0,156 |
5.063,89 |
789,97 |
mo092 |
h |
Ayudante concretero. |
0,622 |
3.729,87 |
2.319,98 |
Subtotal mano de obra: |
21.221,82 |
||||
4 |
Herramientas |
||||
% |
Herramientas |
2,000 |
124.924,46 |
2.498,49 |
|
Coste de mantenimiento decenal: $ 5.096,92 en los primeros 10 años. |
Costos directos (1+2+3+4): |
127.422,95 |
Pliego de condiciones
ÍTEM CNE010: ENANO DE FUNDACIÓN. MEDIDAS PARA ASEGURAR LA COMPATIBILIDAD ENTRE LOS DIFERENTES PRODUCTOS, ELEMENTOS Y SISTEMAS CONSTRUCTIVOS QUE COMPONEN EL ÍTEM. Dependiendo de la agresividad del terreno o la presencia de agua con sustancias agresivas, se elegirá el cemento adecuado para la fabricación del hormigón, así como su dosificación y permeabilidad y el espesor de recubrimiento de las armaduras. CARACTERÍSTICAS TÉCNICAS Formación de enano de fundación de hormigón armado para pilares, realizado con hormigón H20 (20) 20/6, no expuesto a ciclos hielo-deshielo, exposición a sulfatos despreciable, sin requerimiento de permeabilidad, no expuesto a ambientes salinos, docilidad blanda, preparado en obra, con cemento grado normal, y vaciado con medios manuales, y acero A63-42H, con una cuantía aproximada de 95 kg/m³, sin incluir la colocación de moldaje en este precio. Incluso parte proporcional de corte, doblado y armado del acero en el área de procesamiento de armadura, en obra, y montaje en el lugar definitivo de su colocación en obra lugar definitivo de su colocación en obra, separadores y curado del hormigón. CRITERIO DE MEDICIÓN EN PROYECTO Volumen medido sobre las secciones teóricas de cálculo, según documentación gráfica de Proyecto. CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS ÍTEMS DEL SOPORTE. Se comprobará la existencia de las armaduras de espera. AMBIENTALES. Se suspenderán los trabajos de vaciado cuando llueva con intensidad, nieve, exista viento excesivo, una temperatura ambiente superior a 40°C o se prevea que dentro de las 48 horas siguientes pueda descender la temperatura ambiente por debajo de los 0°C. DEL CONTRATISTA. Dispondrá en obra de una serie de medios, en previsión de que se produzcan cambios bruscos de las condiciones ambientales durante el vaciado o posterior periodo de fraguado, no pudiendo comenzarse el vaciado de los diferentes elementos sin la autorización por escrito del director de la ejecución de la obra. PROCESO DE EJECUCIÓN FASES DE EJECUCIÓN. Replanteo. Colocación de la armadura con separadores homologados. Preparación del hormigón. Vaciado y compactación del hormigón. Curado del hormigón. CONDICIONES DE TERMINACIÓN. El conjunto será monolítico y transmitirá correctamente las cargas a la fundación. CONSERVACIÓN Y MANTENIMIENTO. Se protegerán y señalizarán las armaduras de espera. CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO Se medirá el volumen teórico ejecutado según especificaciones de Proyecto. |
